投资建设移交项目概况及进度情况
颁布日期:2014-09-18    作者:铁成公司 车仁圆    起源:长春Z6尊龙凯时

Z6·尊龙凯时「中国区」官方网站

       长春视装两横三纵”急剧路系统工程之南部急剧路N2-1项目、N3(N2-3)项目已经进入扫尾阶段 。长春市急剧轨路交通北湖线工程一标段已于8月16日正式开工,目前在进行钻孔桩施工 。

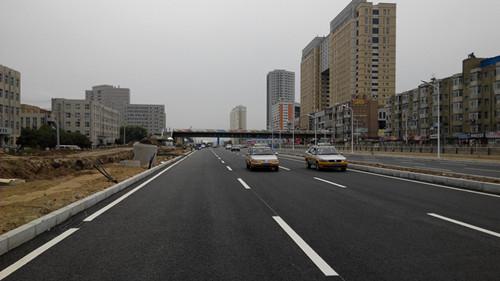

       长春市南部急剧路N2-1项目始于卫星路恒光幼区西门口,沿卫星路向东穿越卫光街、长春大学天桥,终于地铁1号线卫星广场站西口,起讫里程为N7+340~N8+660,线路全长L=1320m ;重要蕴含主线U型槽、隧路结构及区段内的路路工程 。卫星广场至卫光街路段主路已于8月14日复原通车 。截止目前,隧路主体已经全数实现,目前在进行隧路的装璜装建及辅路施工 。雨水管线装置累计实现1590米,已实现总数的75% 。南侧隧路内最后一层沥青铺设实现,隧路电气工程施工实现,火警报警系统1套,火警报警线缆敷设21727米 。
       长春市南部急剧路工程N3标段,西起卫星广场向东延长至伊通河,卫星路主线起讫里程N8+770~N11+106,全长2336m 。重要工程蕴含:下穿卫星广场隧路、亚泰大街互通立交、亚泰大街及卫星路旧路刷新工程 。
       下穿卫星广场隧路主线起讫里程N8+770~N9+400,设计为双向6车路,尺度断面宽度为30m,净高6.2m,长度630m,基坑开挖深度4~12m,排水泵房处基坑开挖深度达16m,按基坑开挖方式分为盖挖段和明挖段,其中盖挖段主体结构均为封关结构,长度50m ;明挖段主体结构由封关结构与敞开结构组成,总长度580m 。其中N8+770~N9+205段为封关暗埋段,长度为435m ;N9+205~N9+400段为敞口段,长度为195m,主体结构共划分为18个施工段落 。
       亚泰大街互通立交沿卫星路方向主线桥起讫里程N9+799.756~N10+624.591,互通区由1座主线桥(上行线和下行线分离,共54跨,17联)、2座辅路桥(南北辅路各一座)、8条匝路及3座人行天桥组成,涵盖桥梁工程、引路、挡土墙及U型槽工程、路路工程、排水工程等 。亚泰大街及卫星路旧路刷新工程蕴含卫星路主线N9+400~N9+520段、N10+626.591~N11+106段旧路刷新及亚泰大街YTDJ0+000~YTDJ0+844.797段旧路刷新 。
       截至目前,该项目隧路主体已经全数实现 。亚泰大街西半幅沥青铺设实现 ;B、C匝路沥青铺设实现 ;欧亚超市出入口沥青铺设实现 ;卫星广场南辅路铺设缘石450米,卫星广场北辅路红屋子火锅路口路槽开挖,筹备进行土基处置,慢行系统开挖并浇筑200米,缘石铺设150米 ;幼海龟人行天桥浇筑北侧挡墙墙身 ;G线挡墙浇筑2段墙身 ;A天桥破除渣滓桩头,B天桥装置护栏85米,C天桥装置护栏80米 ;H线K6段开挖土方,泵房第三层井壁及顶板浇筑实现 ;亚泰大街东半幅破除旧有路面 ;东岭南街主线桥下停车场方砖铺设实现50% ;广达汽建挡墙回填实现 ;好景山庄南蹊径口施工实现 ;伊通河-东岭南街南辅路人行步路方砖铺设200米,北辅路人行路踏步施工实现 。
       长春市急剧轨路交通北湖线工程一标段,起讫里程为K10+000~K11+000,项目起于地铁1号线北环路站,区间上跨幼南立交,车站构筑面积10274m2,区间长1000m 。该项目已于8月16日具备开工前提,正式开工,截止8月21日,共实现钻孔桩施工4根,别离为A29-3/A29-4/A28-1/A28-4 。
