防洪奋战三昼夜,安全度汛谱新篇
颁布日期:2017-07-26 作者:长春Z6尊龙凯时 起源:长春Z6尊龙凯时
北方夏季来临之际,主汛期也随之而来,为确保在建项目施工安全,保险市民性命和财富安全,我公司依照主管单元领导定见,积极造订各项防洪度汛措施,监督参建单元执行落实。

7月19日,公司接到市建委和长春市防汛抗旱指挥部城区办公室关于暴雨将至,做好防御的有关通知文件。接到通知后,公司辅导高度器沉,当即铺排调度,为安全度汛积极备战:一是要求依照防汛预案积极落实辅导及一耳目员轮流值班造度,随时维持电话通顺,实时处置当急事物;二是强化防汛责肆意识,加大对沉点地段的排查和巡守造度,提前部署防洪行劣注料具、备品等,三是充分阐扬形象部门的领导作用,造订有针对性的防汛工作打算与措施,设专人关注并实时颁布形象及水情信息,接到上级部门的领导定见第一功夫通报落实,全力确保汛期的施工安全及人员安全。

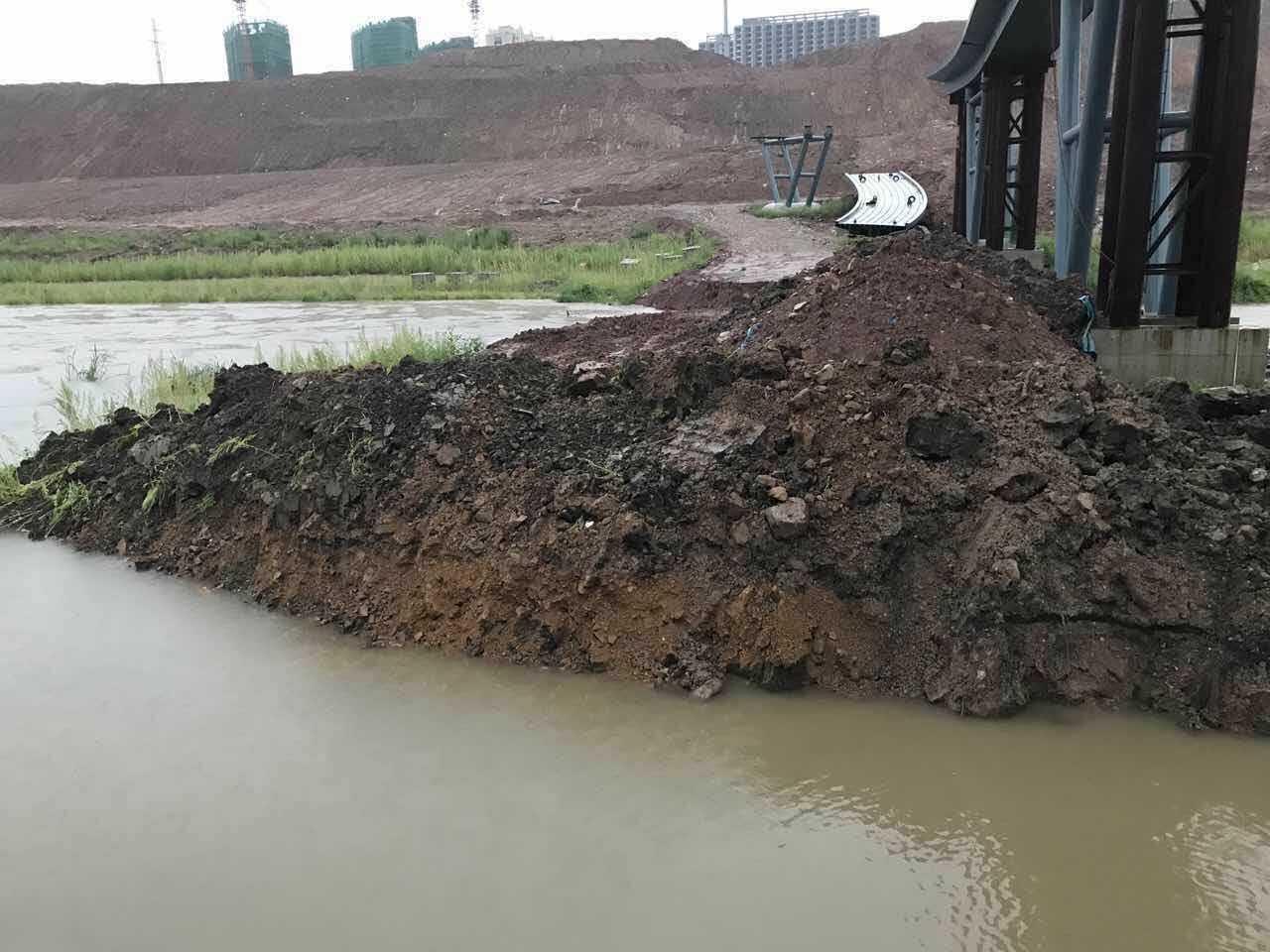

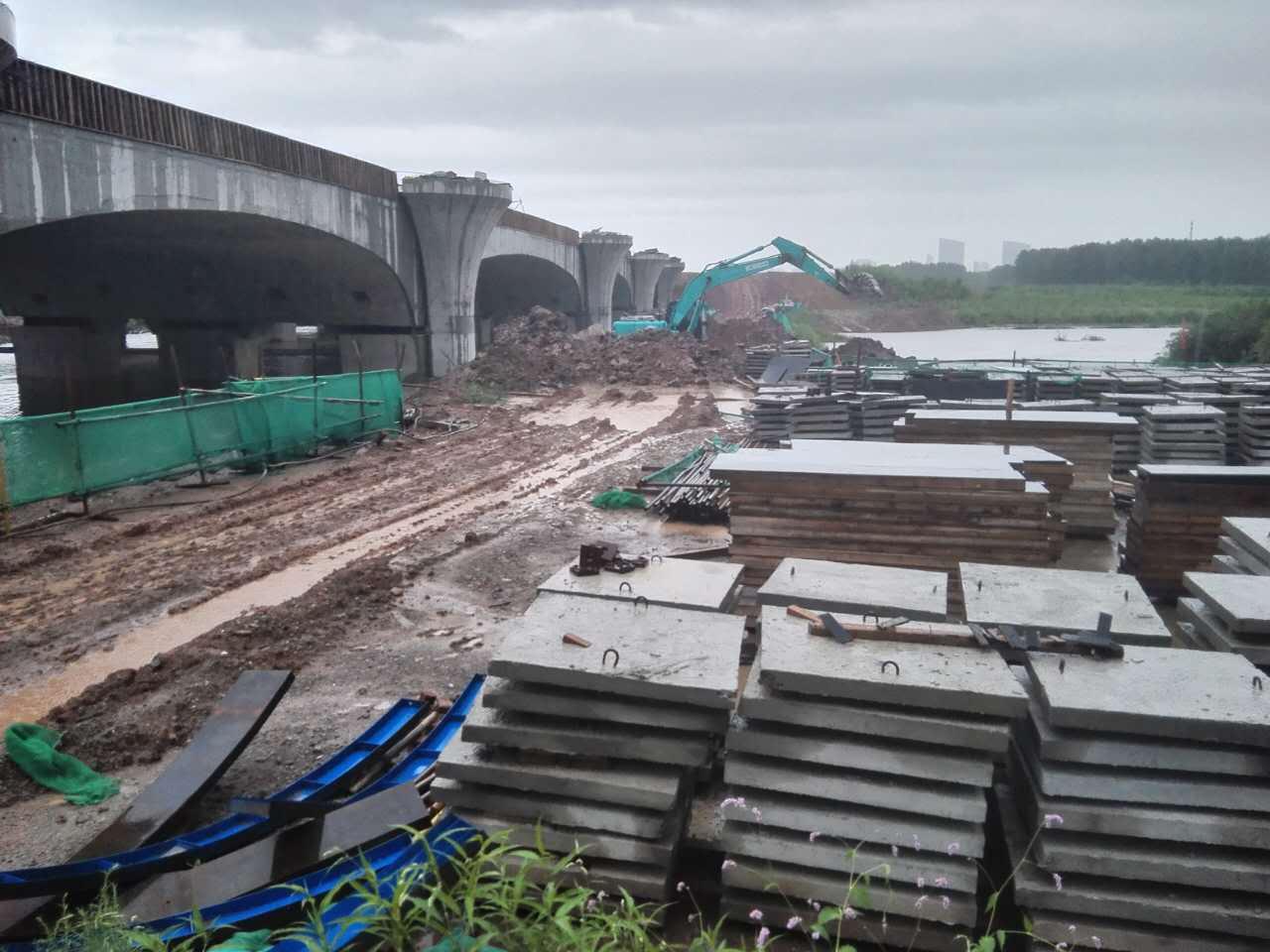

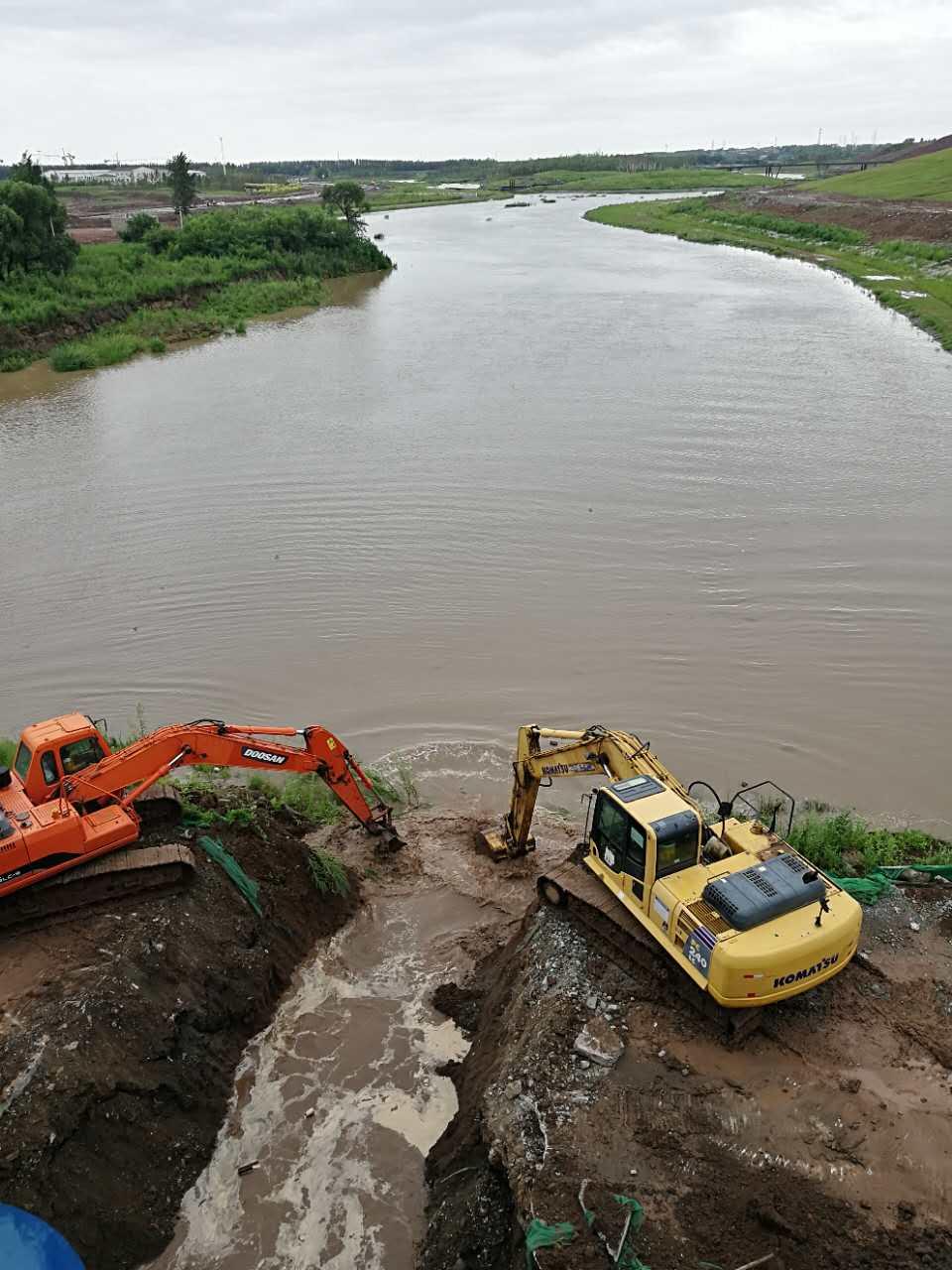

7月20日晚间,大雨如期而至,雨量大、持续功夫长。7月21日13点收到《吉林省人民当局防汛抗旱指挥部调度号令》(吉汛调[2017]14号文件):新立城水库7月20日8时水位219.3米,相应库容3.16亿立方米,入库流量22立方米/秒,出库流量30立方米/秒。从7月20日13时起,水库总出库流量80立方米/秒。请下游有关市(县)做好防汛工作,确保人员性命安全。水库总出库流量达到80立方米/秒时,洪峰通过期水面距自由大桥仅95厘米,通过功夫约为1幼时。面对严重的水势,市委马常委、建委副主任陈铁志、建管中心主任周洪亮、长Z6尊龙凯时副总经理苗喜臣等辅导亲自深刻一线督察,凭据现场现实情况指挥调度。项目公司总经理鲁日旺携带业主代表、城建征询和中铁二十五局施工掌管人驻扎南溪湿地指挥部施工现场,每幼时查看伊通河水位变动,并随时向市里辅导上报水位上涨情况;迅快组织施工单元对南溪湿地施工区域内的甲二路跨伊通河便路、光影桥便路、南四环桥下便路进行拆除。21日15时起组织13台挖掘机3个作业面同时作业,于22时成功将伊通河三处施工便路顺利拆除。经过一夜奋战,甲二路南侧便路开挖17m表加8根2.2m涵管泄水,甲二路北侧便路开挖20m表加8根2.2m涵管泄水,四环桥下便路开挖40m表加8根2.6m涵管泄水。洪峰通过期,相较20日晚八点水位仅上涨45cm,确保自由大桥安全施工。为确保稳操胜券,排除所有安全隐患,所有挖掘机在伊通河两岸随时待命。

7月22日,由于之前降雨持续,雨量较大,上游泄洪压力巨大,水库总出库流量达到150立方米/秒,局势较前一天更为严格。公司总经理鲁日旺携带业主代表全程驻扎现场铺排度汛工作。建管中心总工程师罗秉礼亲临现场领导工作,要求在四环脚下设长钩机,随时监控河上漂浮物,一旦超出危险水位,当即拓宽便路宽度。项目公司有关人员、中铁二十五局、监理单元随时待命,并每隔一幼时向建管中心周主任汇报水势情况,22日早六点在洪峰到来时,每隔20分钟汇报一次。

7月23日,水位逐步降落,我公司铺排值班人员彻夜轮流查看伊通河水位变动,如有问题实时上报,直至水位复原正常。功夫不负有心人,在各级辅导的合理部署下,在各参建单元的积极共同下,在整个公司人员的致力下,所有险情全都排除,保障了自由大桥安全度汛,保险了市区内人民性命财富安全。

这次度汛防灾工作责任沉大、如饥似渴,公司辅导高度器沉,接到指令后携带整个员工全力奋战、枕戈待旦,坚守在防洪第一线。经过三昼夜的严重奋战,顺利实现度汛工作。经此一役,公司高低凝聚力越发壮大,处置垂危沉大事务能力进一步加强。接下来公司将以高度的责任心持续为长春市提供更优质的工程项目服务治理工作,保质保量加快工程建设的同时,持续做好防汛工作,保险市民性命财富安全。
